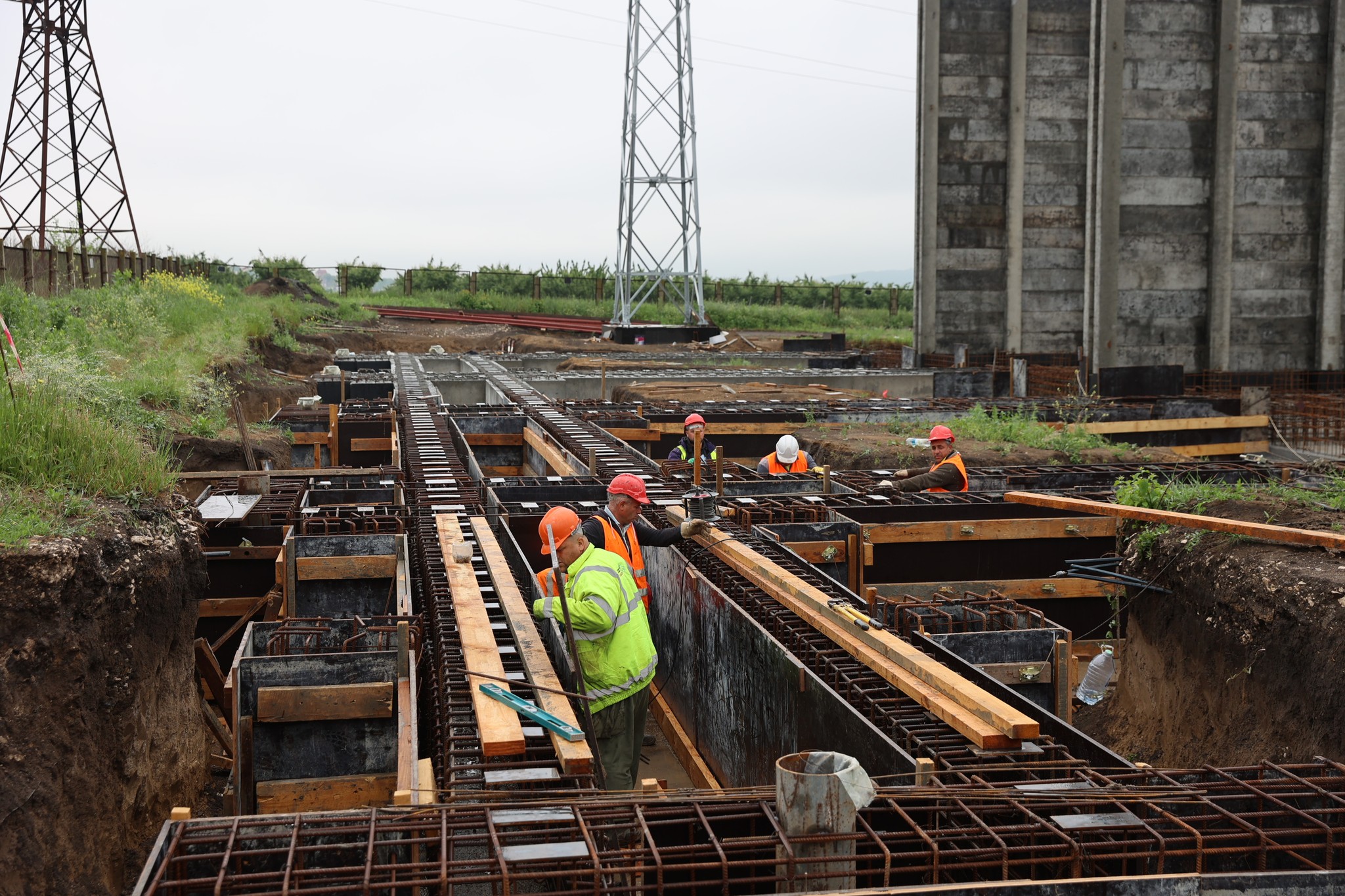

La Stația Electrică Chișinău sunt în plină desfășurare lucrările de construcție a fundațiilor și structurilor metalice la echipamentele de 400 și 330 kV, totodată, aici are loc ultima etapă de betonare la fundația autotransformatorului, anunţă Ministerul Energiei.

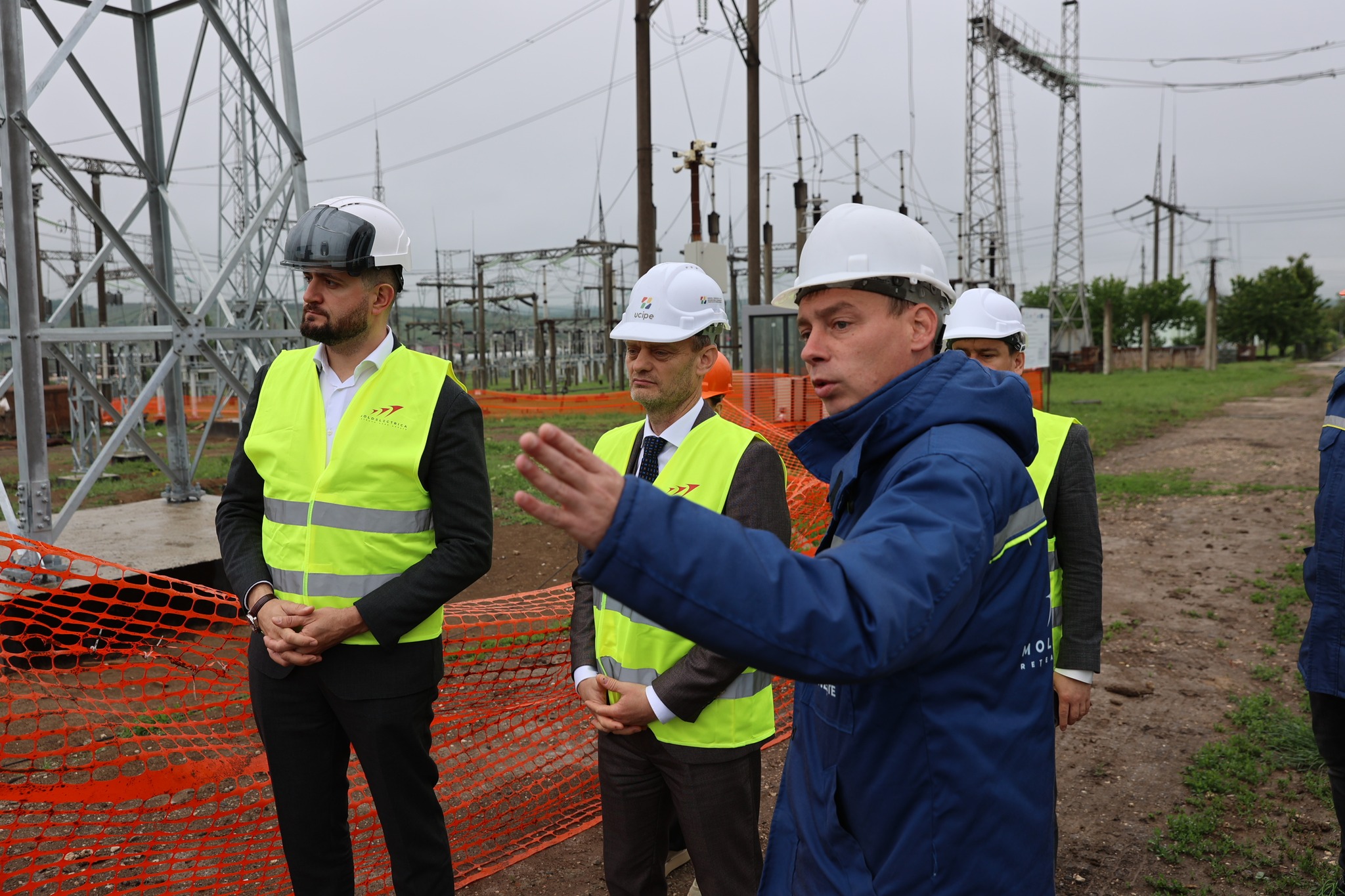

"În ciuda condițiilor meteorologice nefavorabile din ultimele săptămâni, lucrările la Stația Electrică Chișinău progresează într-un ritm susținut. Acest proiect demonstrează determinarea noastră de a consolida securitatea energetică a Republicii Moldova. Ne apropiem tot mai mult de finalizarea Liniei Vulcănești–Chișinău – un obiectiv strategic pentru independența noastră energetică", a declarat Dorin Junghietu, ministrul Energiei.
În același timp, la celălalt capăt de linie – la Stația electrică Vulcănești - sunt în plină desfășurare lucrările proiectare, între timp fiind demarate lucrările pregătitoare de organizare a șantierului, iar începând cu luna iunie curent vor fi derulate lucrările de construcție.
Cu referire la lucrările de construcție a Liniei independenței energetice Vulcănești-Chișinău, Directorul Unității Consolidate pentru Implementarea și Monitorizarea Proiectelor în domeniul Energeticii (UCIPE), Ruslan Surgiu a informat că muncitorii au ajuns în raionul Hîncești, pe de o parte, și în apropiere de Vulcănești – din celălalt capăt. Astfel, șantierul se extinde pe o distanță de peste 130 de km în ambele direcții: spre Vulcăneși și spre Chișinău.
În total, au fost finalizată asamblarea a unui număr de 177 de piloni și 384 de fundații. La moment sunt implicate mai multe echipe de muncitori până la 200 de oameni. Totodată, compania contractată planifică să antreneze în timpul apropiat câteva echipe suplimentar.
Acest proiect este realizat de Guvernul Republicii Moldova, prin Ministerul Energiei și UCIPE, cu suportul Băncii Mondiale. Beneficiarul proiectului este ÎS Moldelectrica și consumatorii de energie.
